<2025년 3월 27일 현재>
이번 주에 갑자기 여름 날씨가 찾아왔었는데 현장에 많은 진척이 있었습니다.
1. 상수도 연결: 포틀랜드 시에서 나와서 공사를 마쳤습니다.
2. 전기관 매설: 도로에서 건물로 들어오는 메인라인관을 땅에 묻기 시작했습니다.

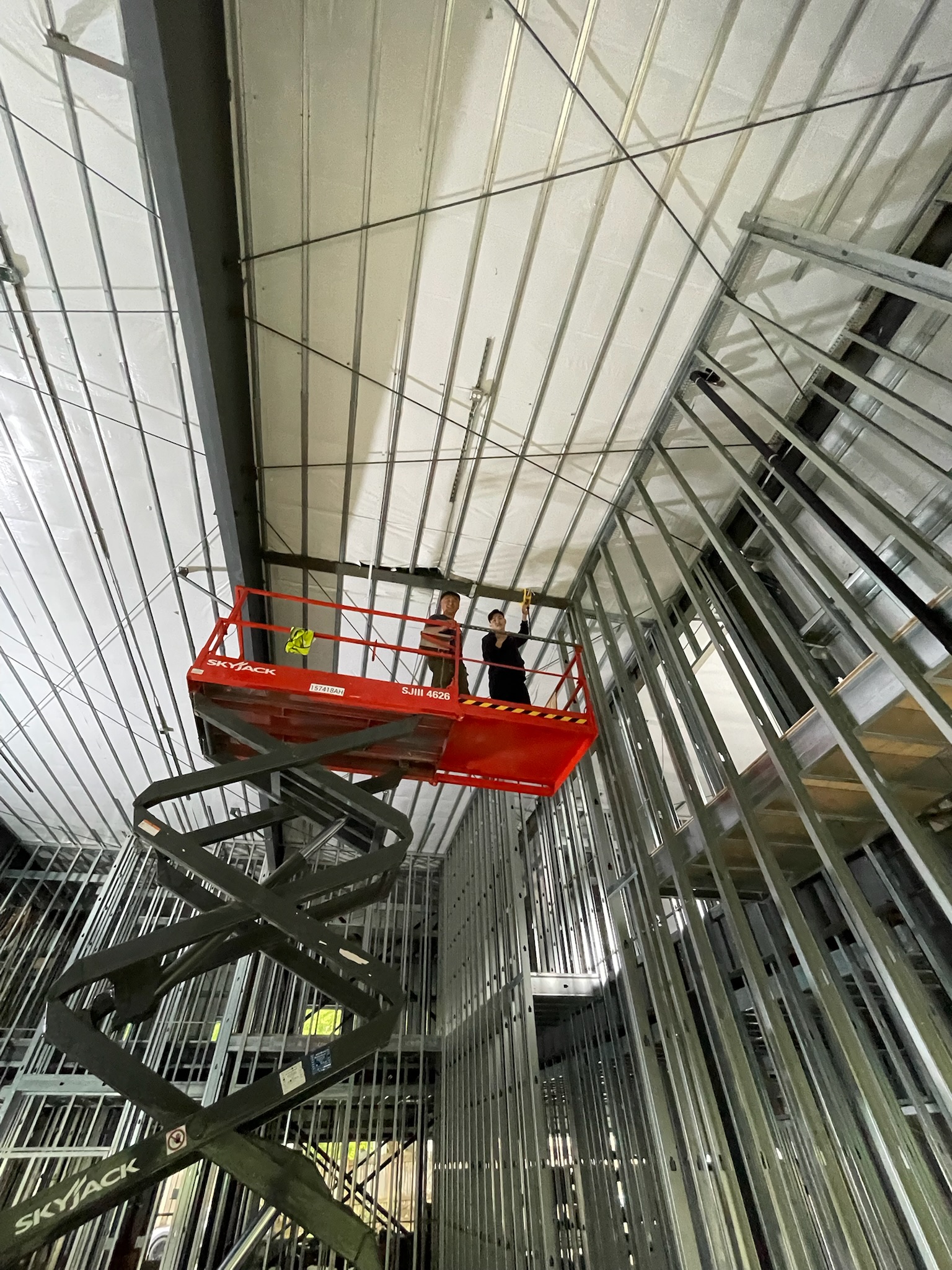

3. 체육관 상단부와 로비에 반투명 창문을 모두 시공 완료했습니다.
4. 팬스 작업 중: 주중에 3-4명이 꾸준히 나오셔서 450피트의 철망 중 200피트 완료했고, 토요일까지 철망을 마무리하려고 합니다. 주중에 커피와 도넛을 사다주신 오규범 목자님과 예준, Brian, 찬미, 남봉현 장로님, 이정수 집사님께 감사드립니다.
<2025년 3월 5일> 출입문 시공 완료, 2층 내부벽 공사, 전기 배선 공사, 외부 빗물 처리 시설 공사, 체육관 창 시공.

<2025년 1월 17일> 외벽 사이딩 완성, 출입문 시공 준비, 1층 내부벽 골조 공사 중

<2024년 12월 31일> 2층 콘크리트 floor 완성, 1층 창문 시공

<2024년 12월 14일> 창문 시공 시작, 1층 내벽 작업 진척

<2024년 11월 26일> 외벽 80% 완성, 내부 공사 시작

<2024년 9월 30일> 지붕 루핑공정 완성

<2024년 9월 18일> 체육관 및 입구 외벽 완성, 본관 건물 지붕 작업 완성

<2024년 8월 11일> 2층 콘크리트 타설 준비, 외벽 단열재 완료, 지붕 마감 시작

<2024년 7월 15일> 2층 바닥 골조, 지붕 및 1층 외벽 단열재 시공

<2024년 4월 14일> 본당 예배실 및 로비 철골 조립

<2024년 3월 30일> 체육관 건물 세부 작업 및 본관 건물 철골 조립 시작

<2024년 3월 8일> 체육관 건물 철골 조립 완성

<2024년 2월 26일> 철골 조립 공사 시작

<2023년 12월> 철골 자재 모두 도착

<2023년 8월 19일> 건물 전체 바닥 콘크리트 슬라브 타설 완료

<2023년 8월 10일> 바닥 내장재 및 철근 작업

<2023년 7월 1일>

<2023년 6월 6일>

(4월 29일)
(2023년 4월 23일: 기초 콘크리트 거푸집 완료, 주차장 둔턱 시공, 공사장 임시사무실 설치)

(3월 6일: 토목 공사 진행 중)

(2023년 2월 16 일: 토목 공사 시작)

2023년 1월 31일 현재: 정지 작업 완료, 측량 중
12월 17일

2022년 12월 16일

*나무와 가시덤불을 제거하니까 땅이 훨씬 넓어 보이네요.
2022년 12월 12일

|
